In Gesprächen mit Netzbetreibern hören wir derzeit immer wieder dieselbe Geschichte: Ein Stadtwerk braucht für ein Neubaugebiet mit gut 60 Wärmepumpen eine neue Ortsnetzstation. Im Herbst wird bestellt, der Hersteller sagt Mai zu.

Im März heißt es plötzlich Oktober. Die Häuser stehen, die ersten Familien wollen einziehen, und der Netzbetreiber behilft sich mit einem Provisorium, das Geld kostet und niemanden zufriedenstellt. Wenige Kilometer entfernt wartet womöglich eine passende Station bei einem Projektierer, dessen Solarpark sich verschoben hat. Nur weiß davon niemand.

Ein Engpass mit vielen Ursachen

Mittelspannungstrafos haben nach Angaben von Siemens Energy gegenüber der ZfK derzeit sechs bis zwölf Monate Lieferzeit ab Werk. In der Hochspannung reden wir über Jahre. Beim Speicherprojekt von Kyon Energy in Mehringen bestimmen nach Angaben des Projektierers vor allem diese Geräte den Zeitplan.

Die Werke trifft eine Nachfrage, die aus allen Richtungen zugleich kommt. Wärmepumpen und Ladeinfrastruktur verlangen stärkere Verteilnetze, Solarparks und Rechenzentren brauchen Anschlussleistung.

Allein für Großbatteriespeicher liegen laut einem Gesetzentwurf der Bundesregierung Anschlussanfragen von rund 400 Gigawatt vor, während im Herbst 2025 laut Bundesnetzagentur etwa 2,4 Gigawatt in Betrieb waren. Kurzfristig nachziehen können die Hersteller nicht. Wer einen Fertigungsslot will, muss ihn früh und häufig gegen Anzahlung sichern.

Für Netzbetreiber wird daraus mehr als ein Beschaffungsthema. Die Anschlusspflicht gilt, ob die Station lieferbar ist oder nicht. Kunden und Kommunen rechnen mit verbindlichen Terminen, und jeder fehlende Trafo bremst auch Netzverstärkungen und Umspannwerksprojekte. Netzplanung wird zur Logistik.

Manches ist hausgemacht. Eigene technische Anschlussbedingungen und Sonderwünsche bei Spannung, Schaltgruppe oder Bauform verwandeln Seriengeräte in Einzelstücke, die länger in der Fertigung brauchen und sich im Ernstfall kaum ersetzen lassen.

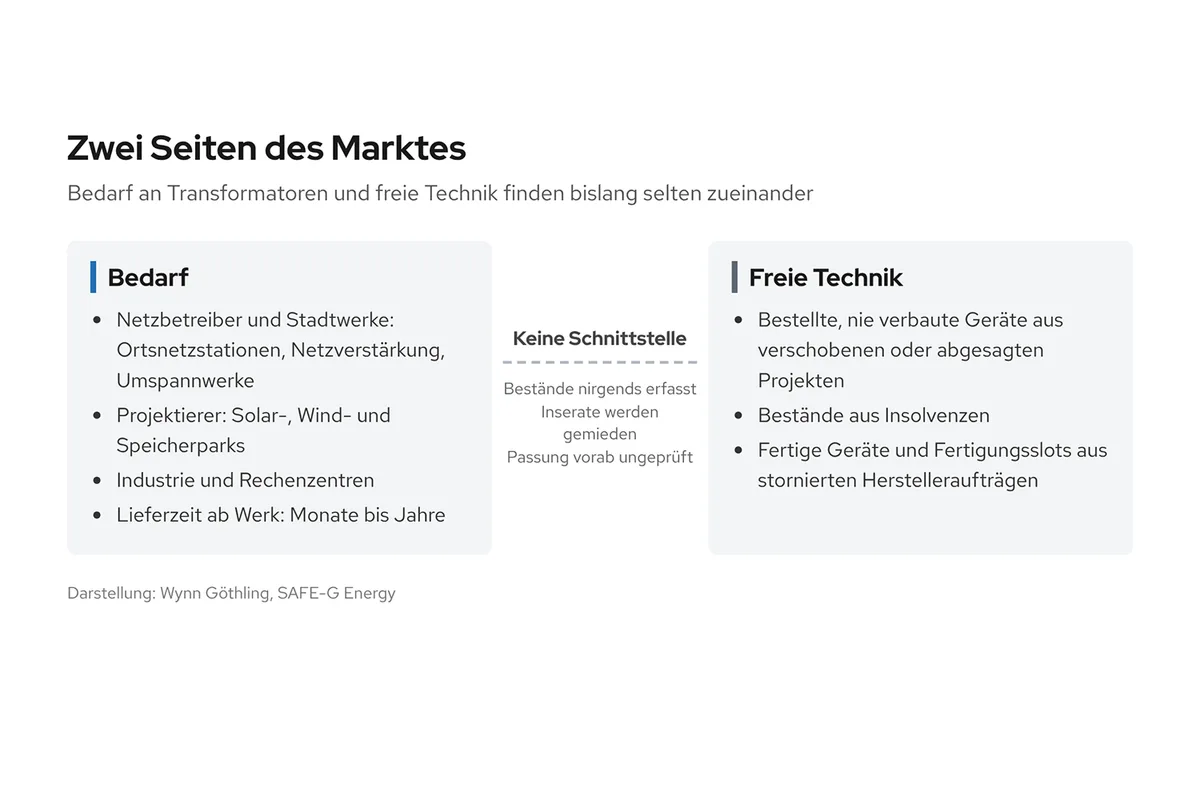

Der blinde Fleck im Markt

Kaum beachtet wird die Gegenseite. Weil Slots früh reserviert werden müssen, bestellen Projektierer und Generalunternehmer oft, bevor die letzte Genehmigung vorliegt. Verschiebt sich das Projekt oder platzt die Finanzierung, bleiben bezahlte, teils fabrikneue Trafos und Stationen im Lager zurück, gelegentlich auch Großtransformatoren.

In der Hochspannung, wo ein Gerät Jahre Vorlauf hat, kann ein solcher Transformator ein ganzes Umspannwerksprojekt retten. Bei den Herstellern selbst sieht es ähnlich aus. Storniert ein Kunde, werden fertige Geräte oder Fertigungsslots frei, oft ohne dass Suchende davon erfahren.

Dass diese Technik so selten beim Bedarf ankommt, hat handfeste Gründe. Zentral erfasst sind solche Bestände nirgends. Wer abgeben will, meidet das öffentliche Inserat, weil es eine Fehlplanung offenlegt und den Preis drückt.

Einkäufer wiederum denken in Neubestellungen. Und finden beide Seiten doch zueinander, muss die Technik passen, von Spannungsebene und Schaltgruppe über die Anschlussbedingungen bis zu Dokumentation und Ökodesign-Konformität. Es fehlt eine Schnittstelle, die freie Bestände bei Projektierern ebenso kennt wie kurzfristige Kapazitäten bei Herstellern, beide Seiten vertraulich zusammenführt und die Passung vorab klärt.

Was Netzbetreiber tun können

Entscheidend ist der Zeitpunkt. Wer Lieferzeit, Tiefbau und Inbetriebnahme rückwärts rechnet, bestellt, sobald der Bebauungsplan steht. Fertigungsbeginn und Prüffeldtermin gehören als Zwischentermine in den Vertrag. Dann zeigt sich ein Verzug Monate früher, und es bleibt Zeit für Alternativen.

Ebenso viel bringt Spielraum in der Spezifikation. Wer auf gängige Leistungsstufen und, wo sinnvoll, auf umschaltbare Oberspannung setzt, kann über den eigenen Rahmenvertrag hinaus frei gewordene Herstellerkapazitäten und bereits verfügbare Geräte nutzen. Bei solchen Geräten sollten Stückprüfbericht, Typenschildfoto, Angaben zu Lagerung und Standzeit, bei Öltransformatoren eine aktuelle Ölanalyse sowie eine übertragbare Gewährleistung vorliegen.

Den eigenen Bedarf meldet man deshalb besser nicht nur beim Hersteller an, sondern früh auch dort, wo freie Technik sichtbar wird. Wer umgekehrt Geräte aus verschobenen Projekten lagert, sollte sie dem Markt zurückgeben, statt sie über Jahre abzuschreiben.

Fazit: Der Trafo gehört an den Anfang der Planung

Neue Fertigungslinien werden den Engpass nicht so bald auflösen, im Ortsnetz ebenso wenig wie am Umspannwerk. Gewonnen ist aber schon viel, wenn vorhandene Technik dort ankommt, wo ein Anschluss auf sie wartet, statt im Lager zu stehen.

Lesen Sie weiter mit Ihrem ZFK-Abonnement

Erhalten Sie uneingeschränkten Zugang zu allen Inhalten der ZFK!

✓ Vollzugriff auf alle ZFK-Artikel und das digitale ePaper
✓ Exklusive Analysen, Hintergründe und Interviews aus der Branche
✓ Tägliche Branchen-Briefings mit den wichtigsten Entwicklungen

Ihr Abonnement auswählen

Haben Sie Fehler entdeckt? Wollen Sie uns Ihre Meinung mitteilen? Dann kontaktieren Sie unsere Redaktion gerne unter redaktion@zfk.de.

Home
E-Paper
